Projektdetails

Kunde: Ritter XL Solar, eine Marke der Ritter Solartechnik GmbH & Co. KG.

Laufzeit: August 2025 bis Juni 2026

Eingesetzte Kompetenzen: Energieverteilung, EMSR-Technik, Automatisierung, Elektrotechnik, Schaltanlagenbau

Leistungen: Projektmanagement, Engineering, Montage, Inbetriebnahme

Energieinfrastruktur für eine nachhaltige Wärmeversorgung

Elektrische Infrastruktur aus einer Hand.

Die Stadt Leipzig verfolgt das Ziel, ihre Wärmeversorgung bis 2038 klimaneutral auszurichten. Ein Baustein dafür ist eine großflächige Solarthermie-Anlage mit 41 Megawatt Spitzenleistung. Für die Energieversorgung und – verteilung sowie die EMSR-Technik zur Steuerung und Überwachung der Anlage beauftragte Ritter XL Solar, Actemium als Projektpartner für den elektrotechnischen Leistungsumfang. Innerhalb von nur 11 Monaten plante, installierte und nahm Actemium die entsprechenden elektrotechnischen Komponenten in Betrieb.

Die besondere Herausforderung lag in der technischen Größenordnung, dem straffen Zeitplan und der Abstimmung mit weiteren Projektpartnern und Gewerken. Das Ergebnis ist eine leistungsfähige Energieverteilungs- und Automatisierungslösung, die den sicheren und effizienten Betrieb einer der größten Solarthermieanlagen Deutschlands ermöglicht.

Das Projekt in Zahlen

Eine leistungsstarke und zugleich hochverfügbare Infrastruktur bildet das Rückgrat der Anlage: von der großflächigen Erdung im Kollektorfeld über umfangreiche Verteilungen und tausende Meter Steuer- und Datenleitungen bis hin zu einer redundanten Steuerung mit doppeltem LWL-Ring. So wird sichergestellt, dass die Solarthermie-Anlage zuverlässig, sicher und effizient betrieben werden kann.

12.500 Meter

Steuer- und Datenkabel im Außenbereich

4 Haupt-, 16 Unterverteilungen und 8 Frequenzumrichter

im Betriebsgebäude und im Außenbereich

65.208 m²

Kollektorfläche

Die Projekt-Herausforderung

Komplexe Anforderungen bei kurzer Vorlaufzeit

Je größer eine Solarthermie-Anlage dimensioniert ist, desto höher sind die Anforderungen an ihren elektrotechnischen Betrieb. Für das Projekt in Leipzig waren daher umfassendes Know-how, präzise Planung und hohe Flexibilität gefragt. Actemium verantwortete innerhalb des Gesamtprojekts die zuverlässige Energieversorgung und -verteilung sowie die Steuerung und Überwachung zentraler Anlagenbereiche. Dazu gehörten unter anderem die Erdung des Kollektorfeldes, die Installation von Sensorik, Steuer- und Datenkabeln sowie die Einbindung in ein redundantes Kommunikationssystem.

Auch organisatorisch war das Projekt anspruchsvoll: Zwischen Auftragsvergabe und Beginn der Arbeiten stand nur wenig Vorlaufzeit zur Verfügung. Gleichzeitig mussten die elektrotechnischen Arbeiten von Actemium mit weiteren Projektpartnern, verschiedenen Gewerken, engen Platzverhältnissen im Betriebsgebäude und zusätzlichen endkundenbedingten Anforderungen abgestimmt werden. Entscheidend waren deshalb ein flexibles Projektmanagement, klare Schnittstellen und die Fähigkeit, technische Anpassungen schnell in die laufende Umsetzung zu integrieren.

Projektphasen: vom Engineering bis Inbetriebnahme

Actemium begleitete das Projekt über alle wesentlichen Projektphasen hinweg – von der Planung und dem Engineering über die Montage bis zur Inbetriebnahme. So entstand eine durchgängige elektrotechnische Infrastruktur für Energieversorgung, Energieverteilung sowie die Überwachung und Steuerung der Anlage.

  • Planung & Engineering

    Anfang August 2025 startete Actemium mit der Planung und dem Engineering der elektrotechnischen Komponenten. Dazu zählen die gesamte Energieversorgung und
    -verteilung samt Anschlüssen sowie alle Elemente zur Steuerung und Überwachung der Anlage. Teil dessen war auch eine Vielzahl an Schaltschränken, die im eigenen Schaltschankbau in Kavelstorf bei Rostock vormontiert wurden.




  • Montage

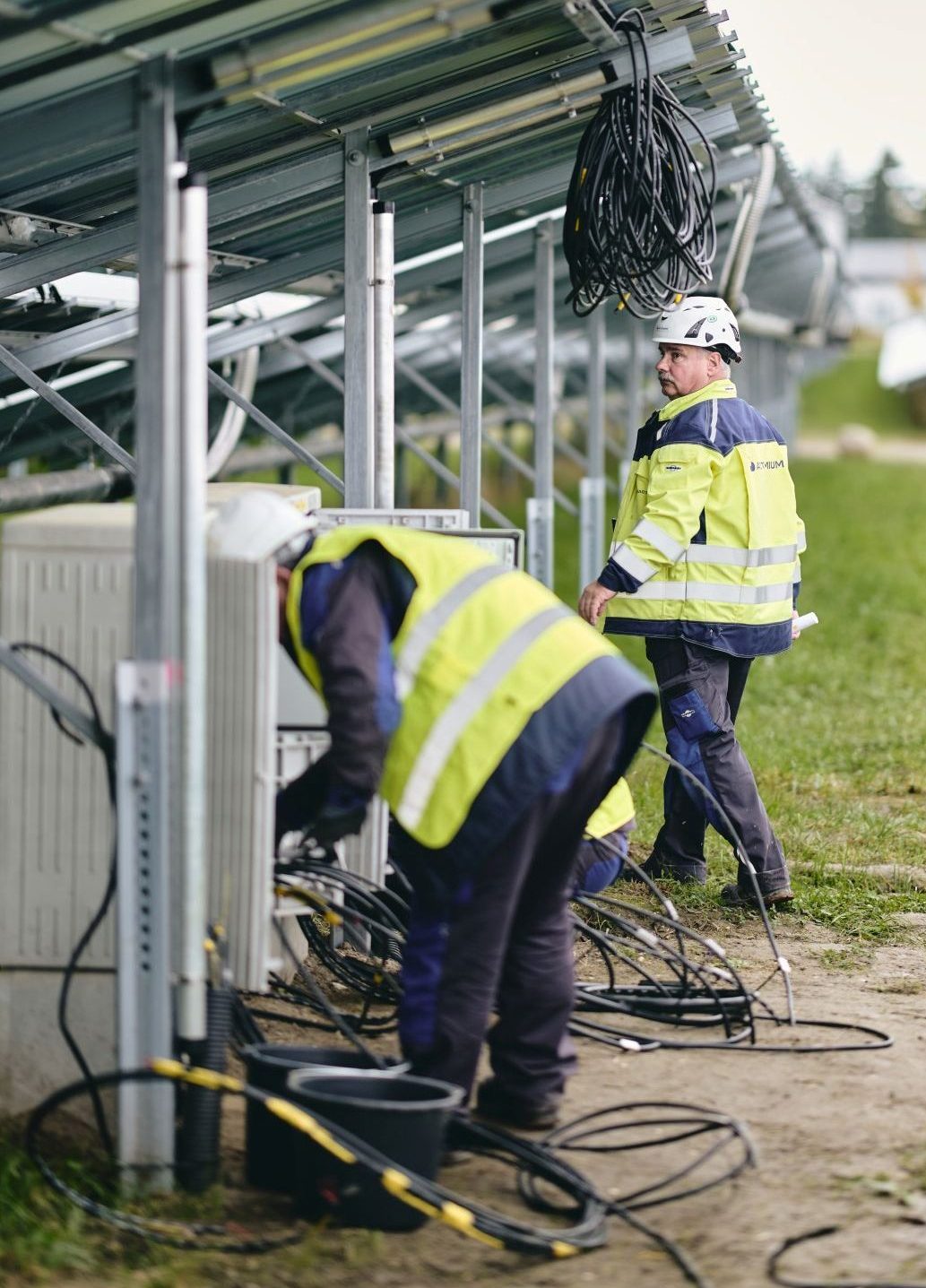

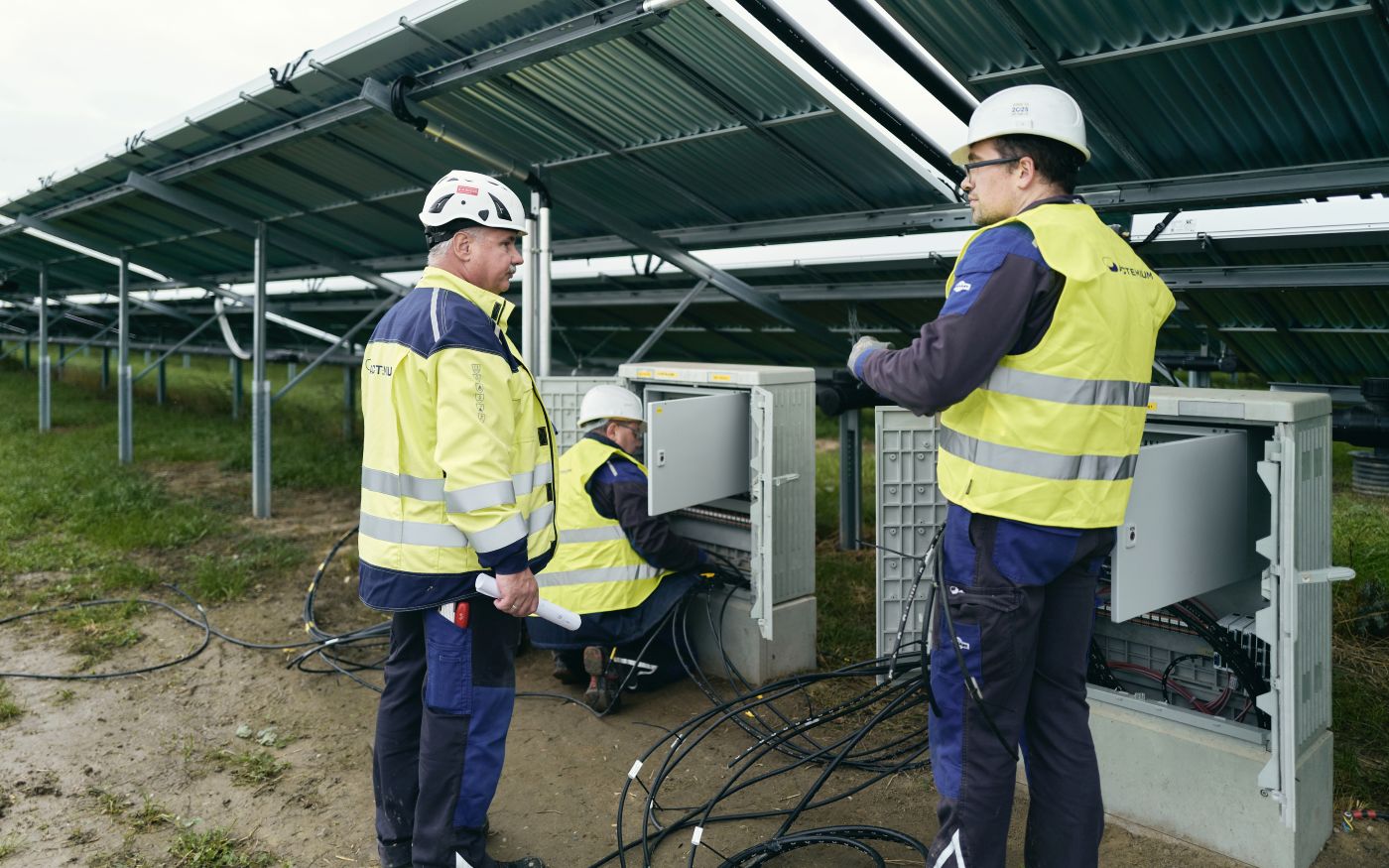

    Ab Mitte August 2025 errichtete Actemium zunächst die Erdungsanlage, zu der auch die Vermaschung mit 760 Erdungsbrücken zwischen den Kollektortischen gehörte. Ab September 2025 installierte das Team die Temperatursensoren im Außenbereich und den Hauptkabelzug im Kollektorfeld. Dazu gehörten auch zwei Hauptverteiler, 16 Unterverteilungen und zahlreiche Switche, die mit einem Serverschrank der Stadtwerke Leipzig verbunden sind. Dieser ist über eine LWL-Leitung mit der Leitstelle in Kontakt. Insgesamt wurden hier 12.500 Meter Steuer- und Datenkabel installiert.

  • Inbetriebnahme

    Die Montage ging fließend in die Inbetriebnahme über. Dabei wurden einzelne elektrotechnische Komponenten in enger Abstimmung mit anderen Gewerken wie dem Rohrleitungsbau Schritt für Schritt angefahren. Actemium führte zudem zusätzliche Schrankeinbauten aus, um die Steuerung der technischen Gebäudeausrüstung für Lüftungs- und Klimatechnik zu realisieren. Bis Juni 2026 waren alle Installationen, Testfahrten und Überprüfungen abgeschlossen, sodass die Anlage ihren ordnungsgemäßen Betrieb aufnehmen konnte.

Leistungsdaten und Mehrwert des Projekts

Ziel war es, mithilfe der von Actemium geplanten und installierten Energieverteilungs- und Automatisierungs- und EMSR-Technik den zuverlässigen Betrieb der Solarthermie-Anlage mit einer Spitzenleistung von 41 Megawatt sicherzustellen. Damit leistet das Projekt einen wichtigen Beitrag zur Dekarbonisierung der Wärmeversorgung. Die Anlage spart jährlich rund 7.160 Tonnen CO₂ ein und liefert erneuerbare Wärme für das lokale Fernwärmenetz.

  • GWh
    Jahresproduktion
  • MW
    Leistung
  • t
    CO2-Einsparung pro Jahr

Ergebnisse: Elektrotechnik für maximale Betriebssicherheit

Die Grundlage für klimaneutrale Fernwärme in Leipzig.

Actemium schloss den eigenen elektrotechnischen Leistungsumfang trotz hoher technischer Komplexität termingerecht ab. Ritter XL Solar erhielt passgenau geplante und installierte elektrotechnische Komponenten für den zuverlässigen Betrieb der Solarthermie-Anlage. Sie ermöglichen die Energieversorgung und -verteilung  ebenso wie die präzise die Überwachung und Steuerung zentraler Anlagenbereiche. Damit wurde eine wichtige technische Grundlage geschaffen, um klimafreundliche Wärme stabil in das lokale Fernwärmenetz einzuspeisen.

Besonders wertvoll für Ritter XL Solar war die Kombination aus technischer Umsetzungskompetenz und flexiblem Projektmanagement. Kurzfristige Anpassungen, zusätzliche Schrankeinbauten und die Abstimmung mit weiteren Projektpartnern und Gewerken konnten ohne Bruch im Projektverlauf integriert werden. So entstand eine zukunftssichere elektrotechnische Infrastruktur für den Betrieb der Anlage – zuverlässig, erweiterbar und auf die Anforderungen eines anspruchsvollen Fernwärmeprojekts ausgerichtet.

Die sehr guten Erfahrungen, die wir in der Zusammenarbeit mit Actemium bei einem vorherigen Solarthermie-Projekt in Greifswald gesammelt hatten, haben sich in Leipzig erneut bestätigt. Das gilt für die hohe technische Expertise genauso wie für das sorgfältige und reibungslose Projektmanagement, das die Kolleginnen und Kollegen von Actemium durchgängig unter Beweis stellen. Wir freuen uns daher auch auf zukünftige Projekte mit Actemium.

Guido Wimmer

Projektleiter von Ritter XL Solar

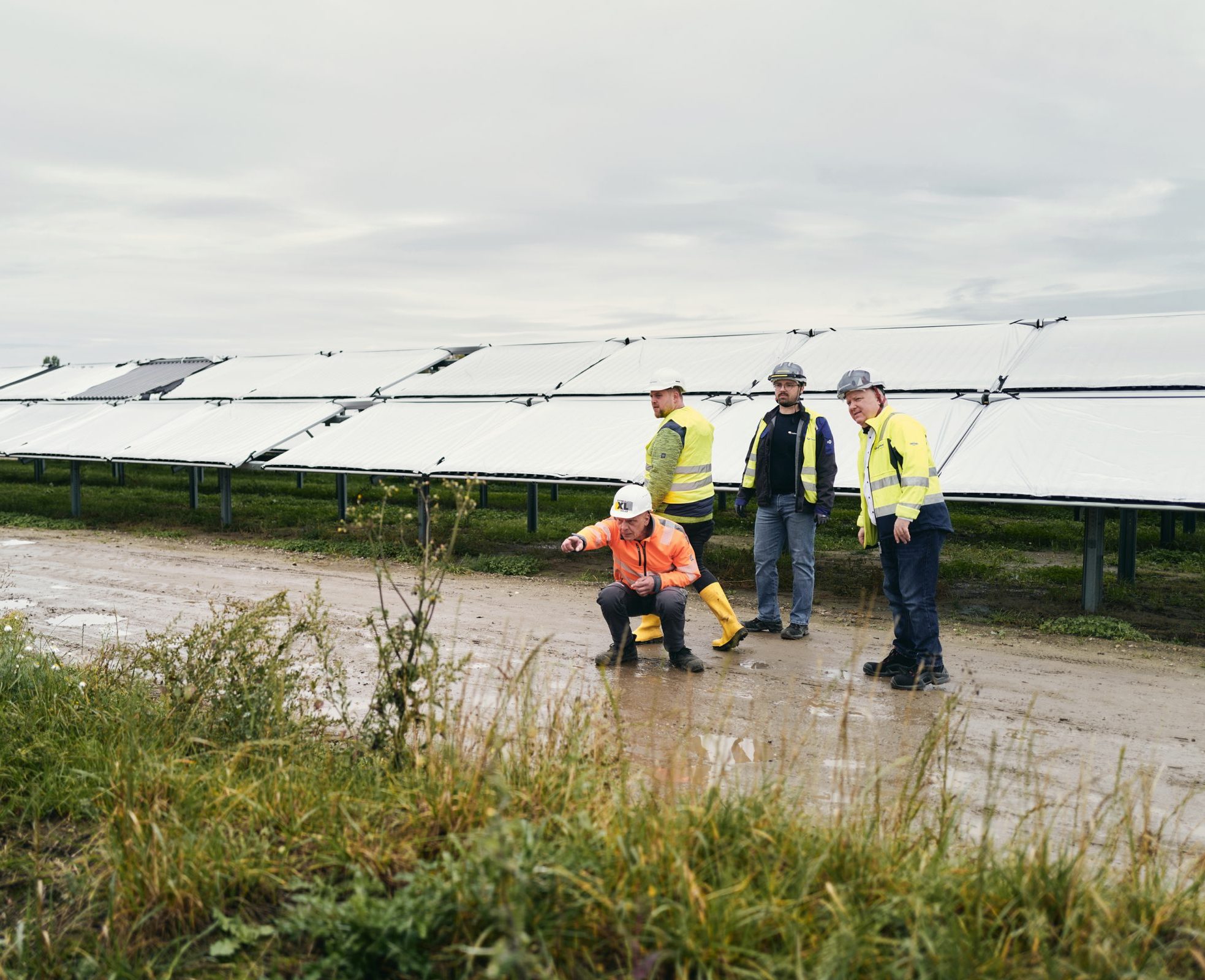

Einblicke in die Umsetzung

Von der Planung bis zur Inbetriebnahme
